  • 南湛路2-3分部完玉成数高压杆线迁改工作
  • 颁布功夫:2022-09-16 17:36:10  起源:304am永利集团  点击数量:

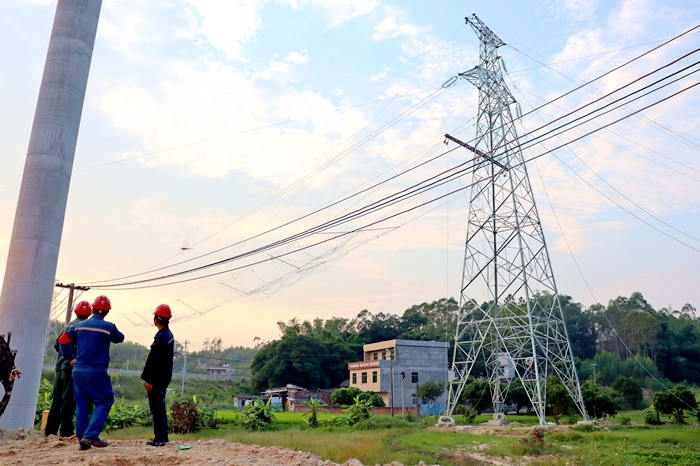

  •   9月15日 ,随着南湛路2-3分部旺牛田大桥施工点110KV高压杆线的顺利迁改 ,项目圆满实现主线内全数高压杆线迁改工作 ,为现场施工打开新的工作面。

      本次迁改杆线是项目需迁徙电杆中电压最高的一条 ,位于项目主线K179+405段旺牛田大桥施工点左近。受高压杆线影响 ,旺牛田大桥第3跨至第8跨无法进行上构施工 ,项目路面施工资料运输也受到严沉故障 ,这根高压杆线成为项目施工建设的一处关键“堵点”。

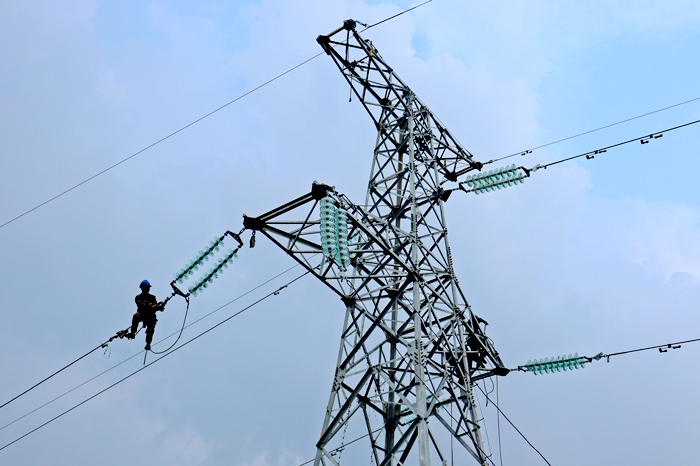

      为高效发展杆线改迁工作 ,项目两全规划 ,精心部署 ,造订杆线改迁规划 ,做好施工组织。并积极同供电局、现场劳务行列进行沟通 ,调整供电、施工功夫 ,为杆线改迁工作做足筹备。迁徙过程中 ,项目治理人员蹲点现场 ,和改迁工作人员默契对接 ,高效实现杆线改迁工作。

      全数高压杆线顺利实现改迁 ,为项目年底实现全幅贯通意思沉大。下一步 ,南湛路2-3分部将在确保安全质量的基础上 ,拼搏三季度 ,全力提速度 ,在旱季施工黄金期里掀起大干热潮。(长长公司 廖满标 文/图)
